Une expertise reconnue en moyenne tension
Grâce à des équipes techniques formées spécifiquement aux exigences d’ORES, VMA intervient avec rigueur et efficacité sur ces installations. Chaque intervention mobilise de techniciens spécialisés, capables de démonter et remettre en conformité les équipements. Plusieurs équipes se relaient ainsi sur le terrain, garantissant une intervention fluide, rapide et sécurisée. La maîtrise des délais, l’attention portée à la sécurité et le respect des normes font de VMA un partenaire de confiance.

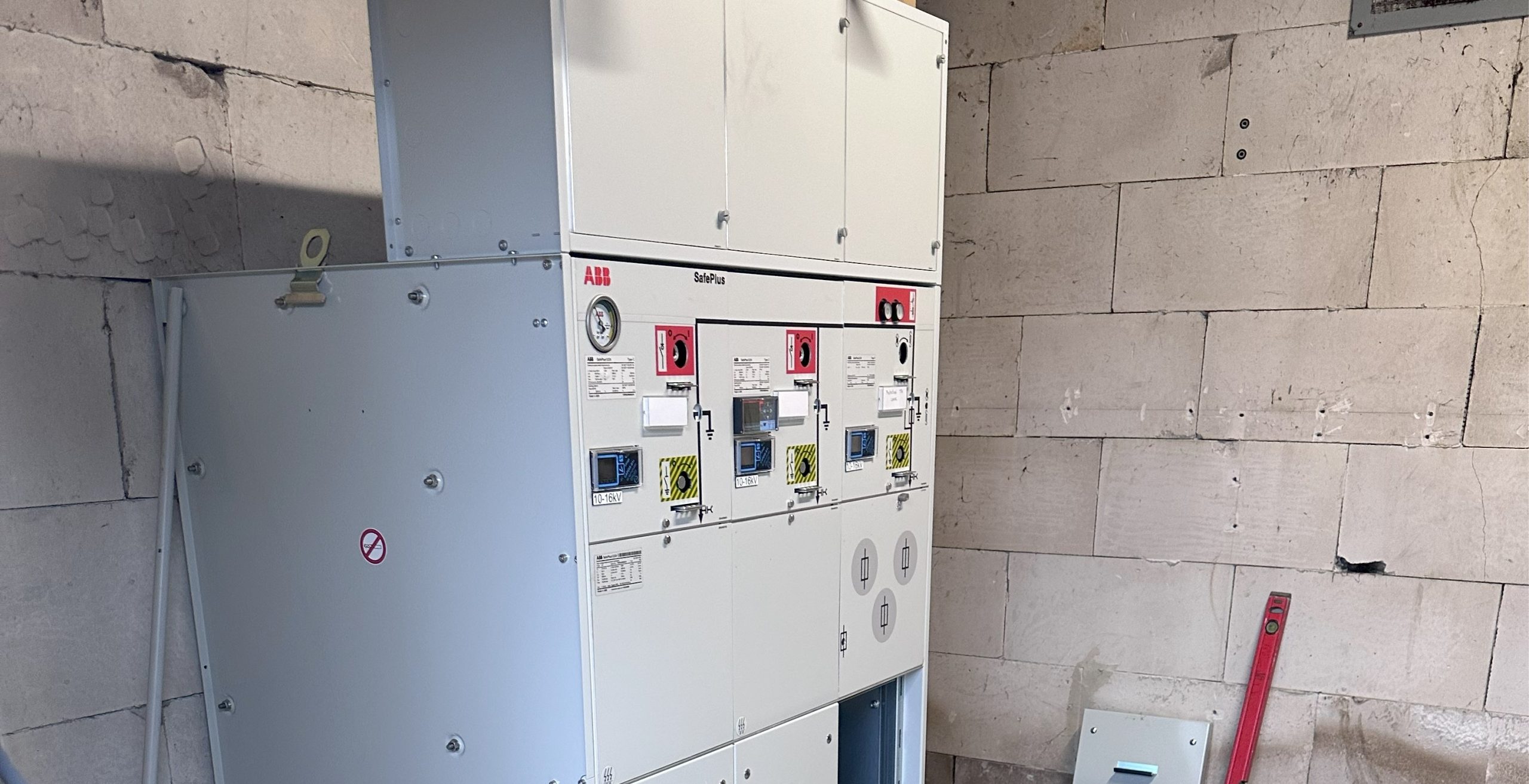

Le projet prévoit la rénovation d’environ 50 cabines par an, avec un délai d’intervention de 2 à 6 semaines entre la planification et la réalisation. La phase de réalisation se passe quant à elle en 5 jours. Chaque chantier débute par le démontage de l’ancien matériel, remplacé temporairement par un groupe électrogène, suivi de l’installation des nouveaux équipements fournis par ORES. Un contrôle externe est réalisé en fin de semaine, avant la remise en service.
